10 błędów przy podziale geodezyjnym, które opóźniają inwestycję o lata

Redakcja estavo.pl

29 września, 2026

10 błędów przy podziale geodezyjnym, które opóźniają inwestycję o lata

Podział geodezyjny działki nie przenosi własności i nie gwarantuje dostępu do drogi ani zgodności z planem miejscowym, a mimo to inwestorzy regularnie podpisują umowy przedwstępne na podstawie samej mapy z ogłoszenia. Dziesięć powtarzających się błędów, od rozbieżności między księgą wieczystą a ewidencją gruntów po granicę poprowadzoną przez ścianę budynku, potrafi zablokować decyzję zatwierdzającą albo zniszczyć harmonogram finansowania. Sprawdzenie każdego z nich przed zadatkiem kosztuje niewiele w porównaniu z ceną poprawek po stronie geodety i urzędu.

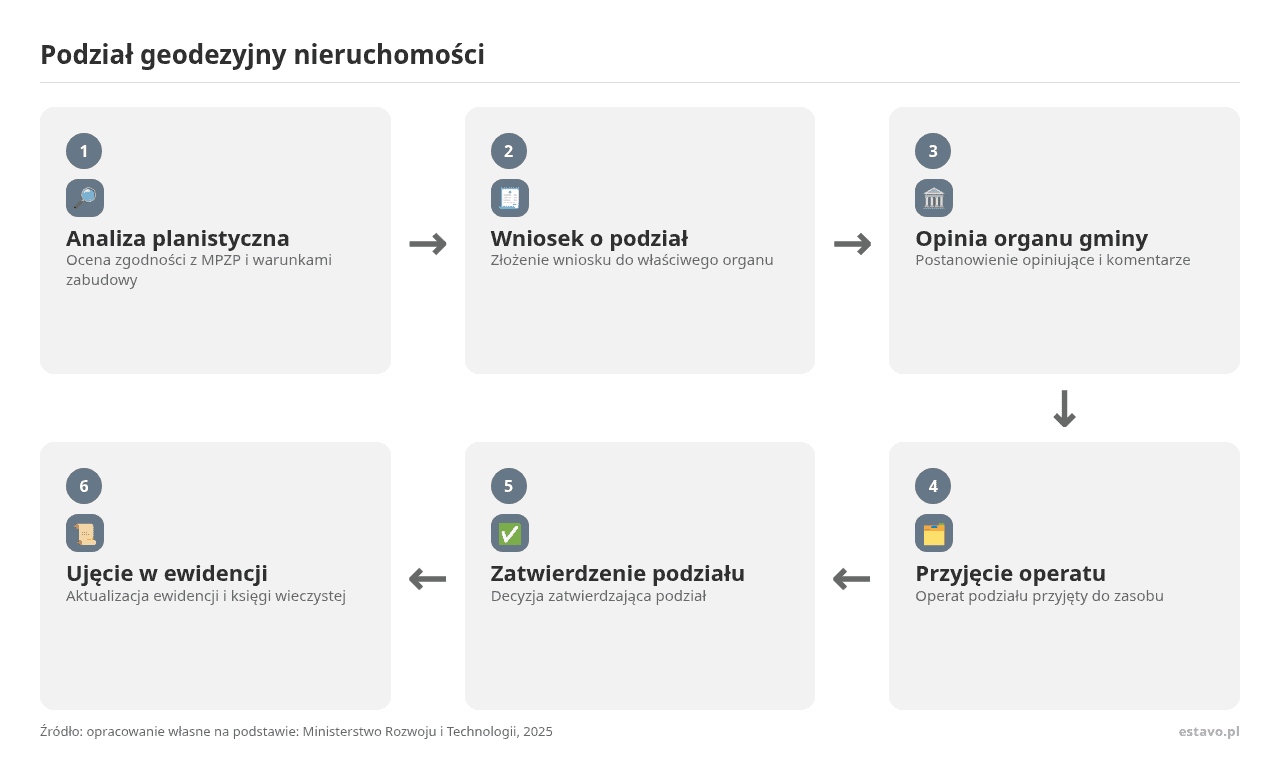

Jak przebiega podział geodezyjny nieruchomości

Taki podział, funkcjonujący też jako ewidencyjny, zmienia jedynie konfigurację działek w granicach dotychczasowej nieruchomości, nie przenosząc własności. Właściciel albo użytkownik wieczysty pozostaje ten sam do czasu sprzedaży, zniesienia współwłasności lub innej czynności prawnej (Ministerstwo Rozwoju i Technologii, 2025). Podstawą procedury są ustawa o gospodarce nieruchomościami, rozporządzenie Rady Ministrów z 7 grudnia 2004 r. w sprawie sposobu i trybu dokonywania podziałów nieruchomości oraz Prawo geodezyjne i kartograficzne.

Etap Kto odpowiada Dokument Termin
analiza planistyczna inwestor, geodeta, urbanista wypis i wyrys z MPZP albo decyzja WZ przed zakupem gruntu
wstępny projekt i wniosek wnioskodawca wniosek do wójta, burmistrza lub prezydenta miasta w dniu złożenia
opinia wstępnego projektu organ gminy postanowienie opiniujące zażalenie w ciągu 7 dni
operat podziału geodeta uprawniony, starosta lub PODGiK operat przyjęty do zasobu zależnie od kontroli w ośrodku
zatwierdzenie organ gminy decyzja zatwierdzająca podział miesiąc, w sprawach skomplikowanych 2 miesiące
ujawnienie starosta, sąd wieczystoksięgowy aktualizacja ewidencji i księgi wieczystej po uprawomocnieniu decyzji

Termin miesięczny dotyczy wyłącznie postępowania przed organem. Prace geodety, kontrola operatu, odwołania i wpis do księgi wieczystej biegną poza nim, a jednej ogólnopolskiej statystyki rzeczywistego czasu podziałów nikt nie opublikował.

Błędy na etapie koncepcji

1. Podział bez sprawdzenia MPZP albo warunków zabudowy

Podział musi być zgodny z planem miejscowym zarówno co do przeznaczenia terenu, jak i możliwości zagospodarowania nowych działek. Przy braku planu organ ocenia go między innymi przez pryzmat decyzji o warunkach zabudowy (Ministerstwo Rozwoju i Technologii, 2025). Plan ma duże znaczenie praktyczne: w 2024 r. stanowił podstawę pozwoleń na budowę dla 61,1% nowych budynków mieszkalnych (GUS, 2025). Zgodność z przeznaczeniem nie wystarczy.

Trzeba też sprawdzić:

  • minimalną powierzchnię działki,
  • szerokość frontu,
  • linie zabudowy,
  • możliwość obsługi infrastrukturą.

Przy analizie przydaje się znajomość zmian w planowaniu przestrzennym, bo od nich zależy, jaki dokument będzie podstawą oceny.

2. Założenie, że każda działka dostanie dostęp do drogi

Dostęp do drogi publicznej musi być zapewniony bezpośrednio albo przez drogę wewnętrzną z odpowiednimi służebnościami. Gdy wydzielenie drogi wewnętrznej nie jest możliwe, dopuszcza się inne służebności drogowe (Ministerstwo Rozwoju i Technologii, 2025). Istniejący przejazd po cudzym gruncie to dostęp faktyczny, który nie zawsze oznacza dostęp prawny. Szczególnie narażeni są inwestorzy dzielący długie działki i kupujący grunt w drugiej linii zabudowy.

3. Geodeta zaangażowany za późno

Wstępny projekt może przygotować sam wnioskodawca, jednak przyjęcie granic i operat wykonuje wyłącznie geodeta uprawniony (Ministerstwo Rozwoju i Technologii, 2025). Koncepcja narysowana na mapie internetowej i zaakceptowana przez wspólników często nie przechodzi pierwszej konsultacji geodezyjnej. Przy większym projekcie podział trzeba zgrać z analizą chłonności, drogami, uzbrojeniem i ochroną przeciwpożarową.

Porada estavo.pl: przed zamówieniem ostatecznej mapy z projektem podziału przygotujcie Państwo schemat komunikacji dla każdej projektowanej działki. Przy każdej zaznaczcie, czy dostęp będzie bezpośredni, przez drogę wewnętrzną, przez udział w drodze czy przez służebność. Jeśli rozwiązanie wymaga zgody sąsiada, uzyskajcie ją przed złożeniem wniosku.

Błędy w dokumentach i stanie prawnym

4. Brak porównania księgi wieczystej z ewidencją

Numer działki z ogłoszenia to za mało. Operat obejmuje między innymi protokół przyjęcia granic, wykaz zmian gruntowych i wykaz synchronizacyjny, gdy oznaczenia w ewidencji i księdze wieczystej się różnią (Ministerstwo Rozwoju i Technologii, 2025). Przed zleceniem prac porównajcie Państwo:

  • numer i obręb działki,
  • powierzchnię w obu rejestrach,
  • właścicieli i użytkowników wieczystych,
  • służebności i wzmianki o wnioskach,
  • historyczne oznaczenia działek.

W skrajnym przypadku okazuje się, że wnioskodawca nie ma tytułu prawnego do całego obszaru objętego projektem.

5. Niepełny wniosek i złe załączniki

Organ wzywa do usunięcia braków w terminie co najmniej 7 dni, a ich nieuzupełnienie kończy się pozostawieniem podania bez rozpoznania (Ministerstwo Rozwoju i Technologii, 2025). W części urzędów pierwszy wniosek dotyczy tylko opinii wstępnego projektu, a o decyzję zatwierdzającą trzeba wystąpić osobno.

[ ] dokument potwierdzający tytuł prawny
[ ] wypis z ewidencji gruntów i budynków
[ ] kopia mapy
[ ] wypis i wyrys z MPZP albo decyzja WZ
[ ] wstępny projekt podziału
[ ] operat (w drugim etapie)
[ ] pełnomocnictwo i aktualna reprezentacja spółki
[ ] pozwolenie konserwatora (jeśli dotyczy)

Granice w terenie i grunty szczególne

6. Ogrodzenie potraktowane jak granica

Geodeta przyjmuje granice na podstawie księgi wieczystej, dokumentów stanu prawnego i danych ewidencyjnych, a przy ich braku zawiadamia sąsiadów (Ministerstwo Rozwoju i Technologii, 2025). Sprzeciw sąsiada może wymusić osobne postępowanie o ustalenie granic albo rozgraniczenie. Sprzedaż działek przed wyjaśnieniem sporu otwiera drogę do roszczeń.

7. Działka rolna lub leśna traktowana jak budowlana

Na gruntach rolnych i leśnych wydzielenie działki mniejszej niż 0,3000 ha dopuszcza się w określonych przypadkach: na powiększenie sąsiedniej nieruchomości, regulację granic albo drogę wewnętrzną (Ministerstwo Rozwoju i Technologii, 2025). Tani grunt rolny kupiony pod podział może nigdy nie dać działek budowlanych. Decyzja WZ nie rozwiązuje problemu, gdy przeszkodą są przepisy o ochronie gruntów, klasa gleby albo ograniczenia środowiskowe.

8. Pominięty zabytek

Podział nieruchomości wpisanej do rejestru zabytków wymaga pozwolenia wojewódzkiego konserwatora zabytków na podstawie art. 96 ust. 1a ustawy o gospodarce nieruchomościami (Ministerstwo Rozwoju i Technologii, 2025). Poza rejestrem sprawdźcie Państwo gminną ewidencję zabytków i strefy ochrony konserwatorskiej w MPZP. Konserwator może zakwestionować granicę rozdzielającą powiązane elementy dawnego dworu czy folwarku.

Porada estavo.pl: przed podpisaniem umowy z geodetą przejdźcie Państwo granice z aktualną mapą, sfotografujcie ogrodzenia i punkty charakterystyczne oraz zapytajcie sąsiadów o spory. Problem ujawniony przed zakupem gruntu pozwala renegocjować cenę albo wpisać do umowy warunek zawieszający.

Budynek, operat i terminy

9. Granica poprowadzona przez budynek

Granica dzieląca budynek musi biec wzdłuż ścian oddzielenia przeciwpożarowego na całej wysokości, a przy ich braku wzdłuż ścian dzielących budynek na części z własnymi wejściami i instalacjami (Ministerstwo Rozwoju i Technologii, 2025). Do wniosku dołącza się rzuty kondygnacji z zaznaczoną granicą. Linia na mapie nie pokazuje, czy każda działka zachowa samodzielność techniczną, dlatego ocenę budynku powinien wcześniej wykonać projektant albo rzeczoznawca do spraw zabezpieczeń przeciwpożarowych.

10. Operat i terminy bez nadzoru

Geodeta zgłasza prace staroście, składa operat do powiatowego ośrodka dokumentacji geodezyjnej i kartograficznej, a dopiero dokumenty przyjęte do zasobu pozwalają wydać decyzję (Ministerstwo Rozwoju i Technologii, 2025). Od decyzji przysługuje odwołanie do Samorządowego Kolegium Odwoławczego w ciągu 14 dni od doręczenia. Dla porównania: w państwach UE sam etap uzyskiwania pozwoleń dla projektów mieszkaniowych trwa od 3 do 24 miesięcy (Komisja Europejska, 2026), co pokazuje skalę ryzyka administracyjnego. Opóźnienie uderza w umowę przedwstępną i harmonogram finansowania, a bank oceni projekt podobnie surowo jak błędy we wniosku kredytowym. Umowa z geodetą powinna określać:

  • zakres prac i przygotowywane dokumenty,
  • sposób informowania o wezwaniach i poprawkach,
  • odpowiedzialność za złożenie operatu i monitorowanie kontroli,
  • termin przekazania dokumentów właścicielowi,
  • zasady wynagrodzenia za poprawki wynikające z błędów dokumentacji.

Ściąga kontrolna przed zakupem gruntu

Błąd Główne ryzyko Czynność kontrolna
brak analizy MPZP lub WZ negatywna opinia wypis i wyrys z MPZP, decyzja WZ
brak dostępu do drogi odmowa zatwierdzenia schemat drogi, służebność
rozbieżność księgi i ewidencji korekta operatu księga wieczysta, wypis z EGiB
niepełny wniosek podanie bez rozpoznania lista załączników urzędu
geodeta za późno projekt niezgodny z przepisami wstępna analiza geodezyjna
granice w terenie spór z sąsiadem protokół przyjęcia granic
grunt rolny lub leśny niedopuszczalny podział EGiB, MPZP, przepisy ochronne
zabytek zatrzymanie procedury pozwolenie konserwatora
granica przez budynek wadliwy podział techniczny rzuty kondygnacji, analiza pożarowa
brak kontroli operatu odwołania, utrata finansowania harmonogram, umowa z geodetą

Większość opisanych błędów da się wychwycić w badaniu due diligence przed podpisaniem umowy przedwstępnej, kiedy koszt zmiany decyzji jest najniższy.

Porada estavo.pl: zanim zapłacicie Państwo zadatek, sprawdźcie grunt według powyższej tabeli wiersz po wierszu. Każdy wiersz bez potwierdzającego dokumentu wpiszcie do umowy przedwstępnej jako warunek albo powód do obniżenia ceny.
